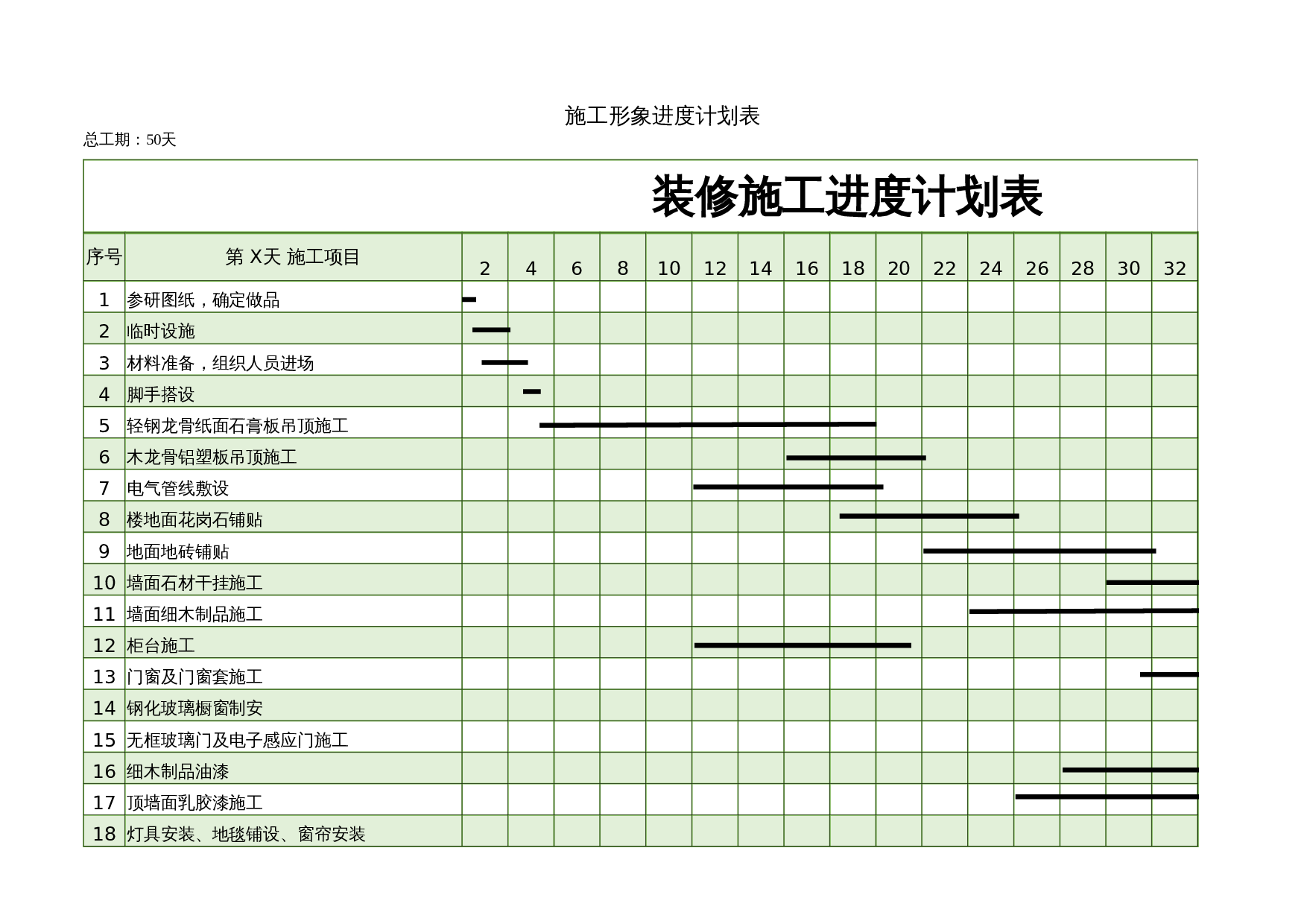

施工形象进度计划表
总工期:50天
装修施工进度计划表
序号
第 X天 施工项目
2
4
6
8
10
12
14
16
18
20
22
24
26
28
30
32
1
参研图纸,确定做品
2
临时设施
3
材料准备,组织人员进场
4
脚手搭设
5
轻钢龙骨纸面石膏板吊顶施工
6
木龙骨铝塑板吊顶施工
电气管线敷设
7
8
楼地面花岗石铺贴
地面地砖铺贴
10
墙面石材干挂施工
11
墙面细木制品施工
12
柜台施工
13门窗及门窗套施工
14钢化玻璃橱窗制安
15无框玻璃门及电子感应门施工
16细木制品油漆
17顶墙面乳胶漆施工
18灯具安装、地毯铺设、窗帘安装
施工形象进度计划表
总工期:50天

19清理整修
20竣工验收
施工形象进度计划表
总工期:50天
34
36
38
40
42
44
46
48
50
装修施工进度计划表excel模板
